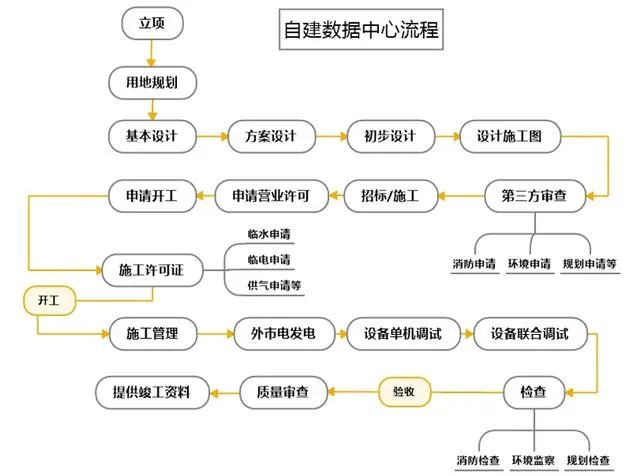

选址条件具备后进行立项,立项时要编制可研报告,立项后同步办理各种手续,能评、环评、稳评、安评、规划许可、施工许可、供电方案、消防等,能评需要第三方编制能评报告,环评需要编制环境评估报告,值得注意的是,如果数据中心配置柴发和储油罐,那么需要编制环境评估报告,一般流程3个月左右,如果没有配置储油罐,那么直接做环境备案登记即可,一般一周能即可完成。每个地方要求不一样,以地方要求为准。
